Hoe wordt dit project gerealiseerd?

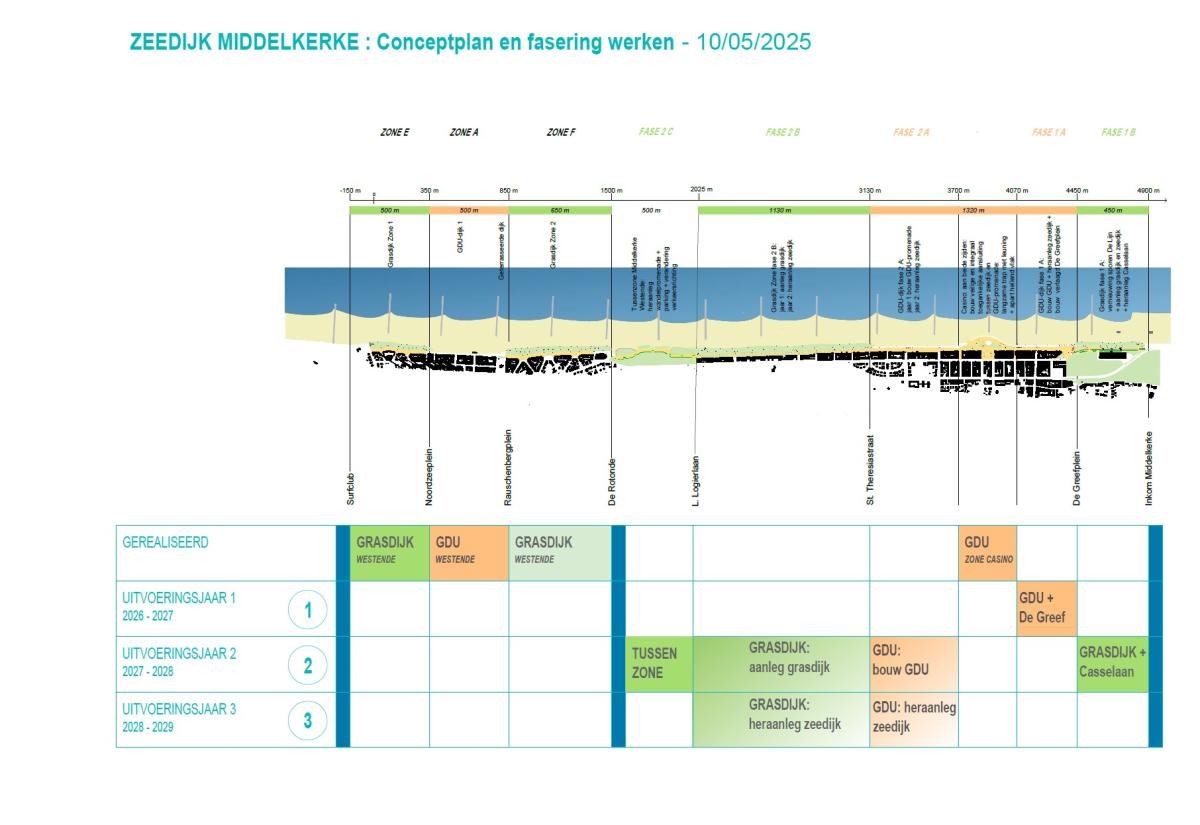

Bekijk hier de geprefereerde planning en fasering van het project

- Een werkfase loopt tussen september en juni.
In juli en augustus wordt er niet gewerkt.

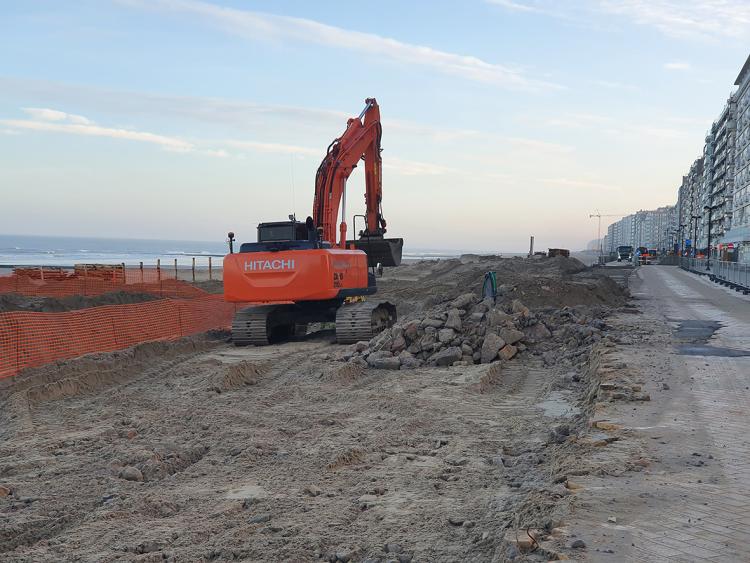

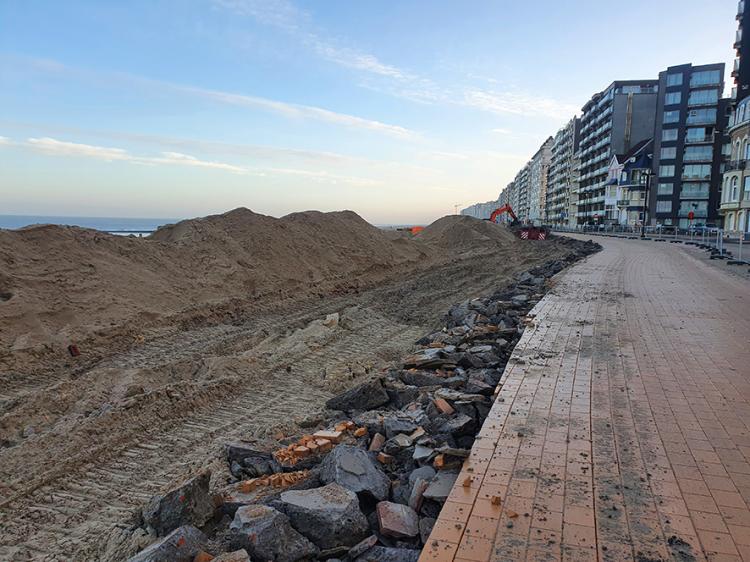

Welke werken worden uitgevoerd?
Voor de GDU-dijk:
- Opbreken oude zeedijk
- Uitgraven nieuw dijkprofiel
- Nutswerken
- aanleg nieuwe verankering en keermuur
- opbouw betonnen GDU-elementen
- Aanleg en afwerken nieuwe bovenlaag
Voor de grasdijk:
- Afgraven strand en opbreken oude zeedijk
- Aanleg nieuwe strandhelling
- Aanleg helmgras
- Nutswerken
- Aanleg en afwerken nieuwe bovenlaag

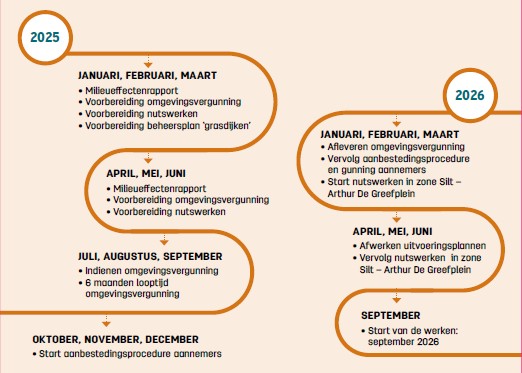

Hoe verloopt het traject tot de start van de werken?
Januari, februari en maart 2025
• Milieueffectenrapport
• Voorbereiding omgevingsvergunning
• Voorbereiding nutswerken
• Voorbereiding beheersplan ‘grasdijken’
April, mei en juni 2025
• Milieueffectenrapport
• Voorbereiding omgevingsvergunning
• Voorbereiding nutswerken
Juli, augustus en september 2025
• Indienen omgevingsvergunning
• 6 maanden looptijd omgevingsvergunning
Oktober, november en december 2025
• Start aanbestedingsprocedure aannemers
Januari, februari en maart 2026
• Afleveren omgevingsvergunning
• Vervolg aanbestedingsprocedure en gunning aannemers
• Start nutswerken in zone Silt – Arthur De Greefplein
April, mei, juni 2026
• Afwerken uitvoeringsplannen
• Vervolg nutswerken in zone Silt – Arthur De Greefplein
Juli, augustus en september 2026
• Start van de werken: september 2026
Meer weten?
Schrijf je in voor de nieuwsbrief over de nieuwe zeedijk
Ben je handelaar op de Zeedijk? Schrijf je dan in voor de speciale handelaarsnieuwsbrief voor de Zeedijk.
